今天是:2020年6月18日 星期一
销售热线:13271551283  |  在线报名

职业资格证书

国家职业技能培训---企业人力资源管理师三级 第202105期技能鉴定考试试卷及答案【技能】

申报指南
技能培训
通知公告
新闻资讯
常见问答
证书展示

2021年二级建造师真题试卷解析及答案-《机电工程实务》

时间:2021-05-24 10:43:57浏览:3026



机电实务5.23真题

做完答案标记加红【已做

每个题写一下考核考点【考察考点

1.阀门与管道连接时,要求阀门在开启状态下安装的是()方式连接。

A.法兰

B.沟槽

C.螺纹

D.焊接

参考答案:D

河南学历教育网解析:当阀门与管道以法兰或螺纹方式连接时,阀门应在关闭状态下安装。以焊接方式连接时,阀门应在开启状态下安装。对接焊缝底层宜采用氩弧焊,且应对阀门采取防变形措施。

【考查考点】管道工程的施工程序和要求

 2.下列设备中,不属于光热发电系统的是()

A.汇流箱

B.定日镜

C.集热器

D.热交换器

参考答案:A

河南学历教育网解析:光热发电设备包括集热器设备、热交换器、汽轮发电机等设备,其中槽式光热发电的集热器由集热器支架(驱动塔架、支架)、集热器(驱动轴、悬臂、反射镜、集热管、集热管支架、管道支架等)及集热器附件等组成;塔式光热发电的集热设备由定日镜、吸热器钢架和吸热器设备等组成。汇流箱属于光伏发电设备。

【考查考点】光伏与风力发电设备的安装技术要求

 3.卧式不锈钢容器安装的说法中,正确的是()。

A.设备简体中心线为安装标高的基准

B.设备筒体两侧水平方位线为水平度检测基准

C.滑动端基础预埋板上表面低于基础抹面层上表面

D.试压水温宜设定为4℃

参考答案:B

河南学历教育网解析:卧式容器

(1)设备支座的底面作为安装标高的基准。

(2)设备两侧水平方位线作为水平度的测量基准。

(3)卧式设备滑动端基础预埋板的上表面应光滑平整,不得有挂渣、飞溅物。混凝土基础抹面不得高出预埋板的上表面。检验方法:用水准仪、水平尺现场测量。

【考查考点】静置设备的制作与安装技术要求

【成玮已做】不确定

4.关于电磁流量计安装的说法,错误的是( )。

A.流量计外壳,被测流体和管道连接法兰之间等电位接地连接

B.在上游直管段规定的最小长度范围内,不得设置其他取源部件

C.在水平管道上安装时,两个测量电极不应在管道的正上方和正下方位置

D.在垂直管道上安装时,被测流体的流向应自上而下

参考答案:D

河南学历教育网解析:电磁流量计安装,应符合以下规定:流量计外壳、被测流体和管道连接法兰之间应等电位接地连接;在垂直的管道上安装时,被测流体的流向应自下而上,在水平的管道上安装时,两个测量电极不应在管道的正上方和正下方位置;流量计上游直管段长度和安装支撑方式应符合设计文件规定。

【考查考点】自动化仪表设备的安装技术要求

 5.关于水平管道采用绝热毡进行多层绝热施工的说法,正确的是()。

A.同层不应错缝

B.上下层应压缝

C.水平管道纵向接缝应布置在管道委直中心线45°范围内

D.各层绝热层可不进行严缝处理

参考答案:B

河南学历教育网解析:绝热层施工时,同层应错缝,上下层应压缝,其搭接的长度不宜小于100mm,

水平管道的纵向接缝位置,不得布置在管道垂直中心线45°范围内。绝热层各层表面均应做严缝处理。

【考查考点】绝热工程施工技术要求

 6.室内给水管道工程施工程序中、管道及器具安装的紧后顺序是( )

A.系统压力试验

B.管道支架安装

C.给水设备安装

D.防腐绝热施工

参考答案:A

河南学历教育网解析:室内给水管道工程施工程序:施工准备-→材料验收-→配合土建预留、预埋-→管道测绘放线-→管道支架制作-→管道加工预制→管道支架安装→给水设备安装→管道及器具安装-→系统压力试验→防腐绝热→系统冲洗、消毒。

【考查考点】建筑管道工程的划分和施工程序

 7.关于三相四孔插座接线的说法,正确的是()

A.保护接地导体(PE)应接在下孔

B.保护接地导体(PE)在插座间串联连接

C.同一场所的三相插座接线相序应—致

D.相线利用插座本体的接线端子转接供电

参考答案:C

河南学历教育网解析:三相四孔及三相五孔插座的保护接地导体(PE) 应接在上孔;插座的保护接地导体端子不得与中性导体端子连接;同一场所的三相插座, 其接线的相序应一致。

【考查考点】建筑电气工程的施工技术要求

 8.关于风管系统安装要点的说法,错误的是()

A.风管穿越建筑物变形缝墙体时,应设置钢制套管

B.排烟风管法兰密封材料宜采用软聚氯乙烯板

C.风管消声器安装时应单独设置支吊架

D.风管安装就位的程序通常为先立管后水平管

参考答案:B

河南学历教育网解析:选项A,风管穿越建筑物变形缝空间时,应设置柔性短管,风管穿越建筑物变形缝墙体时,应设置钢制套管。选项B,防排烟系统或输送温度高于70°C的空气或烟气,应采用耐热橡胶板或不燃的耐温、防火材料;输送含有腐蚀介质的气体,应采用耐酸橡胶板或软聚氯乙烯板。选项C,消声器、静压箱安装时,应单独设置支吊架,固定牢固。选项D,风管安装就位的程序通常为先上层后下层、先主干管后支管、先立管后水平管。

【考查考点】通风与空调工程的施工技术要求

 9.回路总数为120的照明控制系统检测时,符合规范的最小抽检照路数为()

A.6

B.12

C.18

D.24

参考答案:B

河南学历教育网解析:照明控制系统调试检测:按照明回路总数的 10%抽检,数量不应少于回路,总数少于 10路时应全部检测。不同区域的照明设备分别进行开、关控制。

【考查考点】建筑智能化系统设备调试检测



10.雨淋报警阀应安装在()系统中。

水喷雾灭火

B.泡沫灭火

C.自动喷水灭火

D.固定消防炮灭火

参考答案:A

河南学历教育网解析:水喷雾灭火系统分项工程:材料及系统组件进场检验,消防水泵的安装,消防水池(箱)、消防气压给谁设备 及水泵接合器的安装,雨淋报警阀、气动及电动控制阀的安装,节流管、减压孔板及减压阀的安装,管道、阀门的安装和防腐、保温、伴热施工、管道试压、冲洗、水雾喷头安装,系统调试,系统施工质量及功能验收。

【考查考点消防工程分部、分项工程划分表



11.下列装置中,不属于电梯安全部件的是()

A.门锁装置

B.限速器

C.对重

D.缓冲器

参考答案:C

河南学历教育网解析:电梯出厂随机文件:土建布置图,产品出厂合格证,门锁装置、限速器、安全钳及缓冲器等保证电梯安全部件的型式检验证书复印件。

【考查考点】电梯技术资料的要求



12.在投标决策的后期阶段,主要研究商务报价策略和()策略。

A.盈利水平分析

B.企业人员优势

C.风险因素分析

D.技术突出优势

参考答案:D

河南学历教育网解析:投标决策的后期阶段:此阶段是从申报资格预审至投标报价(封送投标书)之

前。主要研究在投标中采取的策略,包括技术突出优势的策略和商务报价策略。

【考查考点】投标决策



13.进行合同分析时,价格分析的重点内容包括合同计价方法和( )

A.工程范围

B.工期要求

C.合同变更

D.价格补偿条件

参考答案:D

河南学历教育网解析:合同分析的重点内容如下:

(1)合同的法律基础,承包人的主要责任,工程范围,发包人的责任;

( 2 )合同价格,计价方法和价格补偿条件;

(3)工期要求和顺延及其惩罚条款,工程受干扰的法律后果,合同双方的违约责任;

(4 )合同变更方式,工程验收方法,索赔程序和争执的解决等。

【考查考点】合同分析



14.临时用电工程中,配电系统设计内容不包括( ) 。

A.设计防雷装置

B.设计配电装置

C.设计配电线路

D.设计接地线路

参考答案:A

河南学历教育网解析:设计配电系统包括:设计配电线路,选择导线或电缆;设计配电装置,选择电器、设计接地装置、绘制临时用电工程图纸。

【考查考点】施工现场临时用电组织设计的基本内容



15.现场组装的大型施工机械,使用前需组织验收,以验证组装质量和( ) 。

A.机械性能

B.操作性能

C.安全性能

D.维修性能

参考答案:C

河南学历教育网解析:进入现场的施工机械应进行安装验收,保持性能、状态完好,做到资料齐全、

准确。需在现场组装的大型机具,使用前要组织验收,以验证组装质量和安全性能,合格

后启用。属于特种设备的应履行报检程序。

【考查考点】施工机具管理要求



16.施工单位提出设计变更申请,负责审核变更技术是否可行、评估施工难易程度和对工期影响程度的人员是

A.施工单位总工程师

B.总监理工程师

C.建设单位总工程师

D.造价工程师

参考答案:B

河南学历教育网解析:施工单位提出设计变更申请的变更程序

1.施工单位提出变更申请报监理单位审核。

2. 监理工程师或总监理工程师审核技术是否可行、施工难易程度和工期是否增减,

造价工程师核算造价影响,审核后报建设单位审批。

3. 建设单位工程师报建设单位项目经理或总经理同意后,通知设计单位。设计单位

工程师同意变更方案后,实施设计变更,出变更图纸或变更说明。

4. 建设单位将变更图纸或变更说明发至监理工程师,监理工程师发至施工单位。

【考查考点】设计变更程序和要求



17.项目部对劳务分包单位协调管理的重点是( ).。

A.施工进度安排

B.质量安全制度制定

C.工程资料移交

D.作业计划的安排

参考答案:D

河南学历教育网解析:劳务分承包单位协调管理的重点。作业计划的安排、作业面的调整、施工物资的供给、质量管 理制度和安全管理制度的执行、劳务费用的支付、分项工程的验收及其资料的形成和生活设施的安排。

【考查考点】分包管理



18.工程计价依据不包括() 。

A.人工实物消耗量

B.项目建议书

C.工程进度款支付比例

D.设备运杂费

参考答案:C

河南学历教育网解析:工程计价的依据

1.

分部分项工程量。包括项目建议书、可行性研究报告、设计文件等。

2.

(2)人工、材料、机械等实物消耗量。包括投资估算指标、概算定额、预算定额等。

(3 )工程单价。包括人工单价、材料价格和机械台班费等。

(4 )设备单价。包括设备原价、设备运杂费、进口设备关税等。

( 5 )施工组织措施费、间接费和工程建设其他费用。主要是相关的费用定额和指标。

( 6 )政府规定的税费。

(7)物价指数和工程造价指数。

【考查考点】施工结算规定的应用

 19.汽轮机与发电机的联轴器装配定心时,关于控制安装偏差的说法,错误的是

A.调整两轴心径向位移时,发电机端应市高于汽轮机端

B.调整两轴线倾斜时,上部间隙大于下部间隙

C.调整两端面间隙时选择较大值

D.应考虑补偿温度变化引起的偏差

参考答案:B

河南学历教育网解析:汽轮机、干燥机在运行中通蒸汽,温度比与之连接的发电机、鼓风机、电动机高,在对这类机组的联轴器装配定心时,应考虑温差的影响,控制安装偏差的方向。调整两轴心径向位移时,运行中温度高的一端(汽轮机、干燥机)应低于温度低的一端(发电机、鼓风机、电动机) ,调整两轴线倾斜时,上部间隙小于下部间隙,调整两端面间隙时选择较大值,使运行中温度变化引起的偏差得到补偿。

【考查考点】机械设备安装精度的控制

 20.在电力架空线路架设中,不需装设拉线的是( )

A.跨越杆

B.转角杆

C.耐张杆

D.终端杆

参考答案:C

河南学历教育网解析:按电杆用途和受力情况分为6种杆:

1 )耐张杆。用于线路换位处及线路分段,承受断线张力和控制事故范围。

2) 转角杆。用于线路转角处,在正常情况下承受导线转角合力;事故断线情况下承受断线张力。

3 )终端杆。用于线路起止两端,承受线路一侧张力。

4) 分支杆。用于线路中间需要分支的地方。

5 )跨越杆。用于线路上有河流、山谷、特高交叉物等地方。

6) 直线杆。用在线路直线段上,支持线路垂直和水平荷载并具有一定的顺线路方向的支持力。

【考查考点】拉线的设置

  答案不确定

二、多项选择题

21.下列金属中,属于有色金属的有( )。

A.铱

B.钍

C.锰

D.镅

E.钠

参考答案:ABDE

河南学历教育网解析:有色金属又称为非铁金属,是铁、锰、铬以外的所有金属的统称。铝、镁、钛、铜、锆、镍、钴、锌、锡、铅等有色金属冶炼产品类别包括:阴极铜、重熔用铝锭、锌锭、铅锭、锡锭、电解镍等有色金属及其合金。

【考查考点】金属材料的类型及应用

【成玮已做】答案不确定

22.泵的主要性能参数有()

A.功率

B.级数

C.流量

D.扬程

E.效率

参考答案:ACDE

河南学历教育网解析:泵的性能参数主要有:流量、扬程、功率、效率、转速等。

【考查考点】通用工程设备的分类和性能

 23.管道工程施工测量的准备工作包括()。

A.熟悉设计图纸资料

B.勘察施工现场

C.绘制施测草图

D.编制测量报告

E.确定施测精度

参考答案:ABCE

河南学历教育网解析:管道工程施工测量的准备工作

1)熟悉设计图纸资料:包括管道平面图、纵横断面图、标准横断面和附属构筑物图,弄清管线布置及工艺设计和施工安装要求。

2)勘察施工现场:了解设计管线走向,以及管线沿途已有平面和高程控制点分布情况。

3)绘制施测草图:根据管道平面图和已有控制点,并结合实际地形,找出有关的施测数据及其相互关系,并绘制施测草图。

4)确定施测精度:根据管道在生产上的不同要求、工程性质、所在位置和管道种类等因素,以确定施测精度。如厂区内部管道比外部要求精度高,不开槽施工比开槽施工测量精度要求高,有压力的管道比无压力管道要求精度高。

【考查考点】测量的要求和方法

 24.关于卷扬机安装使用的说法,正确的有( ) 。

A.卷扬机应安装在桅杆长度的距离之内

B.绑缚卷扬机底座的固定绳索应从两侧引出

C.由卷简到第一个导向滑车的水平直线距离应大于卷简长度的25倍

D.余留在卷筒上的钢丝绳最小为2圈

E.钢丝绳应顺序逐层紧缠在卷筒上,最外—层钢丝绳应低于卷筒两端凸缘一个绳径的高度

参考答案:BCE

河南学历教育网解析:选项A,卷扬机安装在平坦、开阔、前方无障碍且离吊装中心稍远一些的地方,使操作人员能直视吊装过程,同时又能接受指挥信号。用桅杆吊装时,离开的距离必须大于桅杆的长度。选项B,绑缚卷扬机底座的固定绳索应从两侧引出,以防底座受力后移动。卷扬机固定后,应按其使用负荷进行预拉。选项C,由卷筒到第一个导向滑车的水平直线距离应大于卷筒长度的25倍,且该导向滑车应设在卷筒的中垂线上,以保证卷筒的人绳角小于2°。选项D,卷扬机上的钢丝绳应从卷筒底部放出,余留在卷筒上的钢丝绳不应少于4圈,以减少钢丝绳在固定处的受力。选项E,当在卷筒上缠绕多层钢丝绳时,应使钢丝绳始终顺序地逐层紧缠在卷筒上,最外一层钢丝绳应低于卷筒两端凸缘一个绳径的高度。

【考查考点】起重机械与吊具的使用要求

 25.关于焊接工艺评定的说法,正确的有( )。

A.管道工艺评定的目的在于验证用此工艺能否得到具有合格力学性能的完好焊接接头

B.钢结构施工中,针对首次采用的焊接材料,施工单位应在施工前进行焊接工艺评定试验

C.焊接工艺评定可以委托其他单位进行

D.焊接工艺评定的试件可由外单位熟练焊工按照本单位拟定的评定规程完成试件焊接

E.当焊接方法的次要因素变更时,不需要重新评定

参考答案:AE

河南学历教育网解析:选项A,管道工艺评定的目的在于验证用此工艺能否得到具有合格力学性能,如强度、塑性和硬度等的完好焊接接头。选项B,钢结构,施工单位首次采用的钢材、焊接材料、焊接方法、焊接接头、焊接位置、焊后热处理等各种参数及参数的组合,应在钢结构制作及安装前进行焊接工艺评定试验。选项CD,焊接工艺评定应在本单位进行。焊接工艺评定所用设备、仪表应处于正常状态,金属材料、焊接材料应符合相应标准,由本单位操作技能熟练的焊接人员使用本单位设备焊接试件。选项E,当增加或变更次要因素时,不需要重新评定,但需重新编制预焊接工艺规程。

【考查考点】焊接工艺的选择与评定

 26.下列计量器具中,属于C类的有( ) 。

A.3m钢卷尺

B.500mm直角尺

C.千分表

D.150mm钢直尺

E.15mm游标塞尺

参考答案:ADE

河南学历教育网解析: C类计量器具范围

(1)计量性能稳定,量值不易改变,低值易耗且使用要求精度不高的计量器具 。如钢直尺、 弯尺、 5m 以下的钢卷尺等。

(2)与设备配套,平时不允许拆装指示用讨量器具。如电压表、电流表、压力表等

(3)非标准计量器具。如垂直检测尺、游标塞尺、对角检测尺、内外角检测尺等

【考查考点】计量器具的分类



27.关于临时用电检查验收的说法,正确的有( ).。

A.临时用电工程必须由电气技术员施工

B.临时用电工程安装完毕后,由质量部门组织检查验收

C.检查情况应做好记录,并要由相关人员签字确认

D.临时用电安全技术档案应由资料员建立与管理

E.临时用电工程应定期检查

参考答案:CE

河南学历教育网解析:临时用电工程必须由持证电工施工,A错误。临时用电工程安装完毕后,由安全部门组织检查验收,B错误。检查情况应做好记录,并要由相关人员签字确认,C正确。临时用电安全技术档案应由主管现场的电气技术人员建立与管理,D错误。临时用电工程的定期检查:检查工作应按分部、分项工程进行,对不安全因素,必须及时处理,并履行复查验收手续,E正确。

【考查考点】临时用电的检查验收



28.压力管道的管道组成件包括 ( )。

A.法兰

B.密封件

C.管夹

D.节流装置

E.吊杆

参考答案:ABD

河南学历教育网解析: 压力管道范围包括管道组成件(如:管子、管件、法兰、 阀门、密封件、紧固件、过滤器、节流装置等) ,管道支撑件(如:吊杆、弹簧支吊架、平衡锤、松紧螺栓、鞍座、垫板、滑动支座、吊耳、卡环、管夹等) ,连接接头(如:管道元件间 、管道与设备、管道与非受压元件的连接接头等) ,管道安全保护装置(如:安全阅、爆破片、阻火器、紧急切断装置等)。

【考查考点】压力管道的分类



29.下列属于建筑安装分项工程划分依据的有( ).。

A.主要工种

B.施工工艺

C.工程量

D.设备类别

E.施工段

参考答案:ABD

河南学历教育网解析:建筑安装工程分项工程的划分应按主要工种、材料、施工工艺、用途、种类及设备类别进行划分。

【考查考点】建筑安装工程施工质量验收的项目划分



30.下列关于工业安装工程施工质量验收的说法,正确( )

A.工业安装工程施工质量验收应在施工单位自行检验合格的基础上进行

B.分部工程的质量验收由建设单位项目负责人组织相关单位人员参加

C.隐蔽工程在隐蔽前应经有关单位验收合格,并签署验收记录后方可继续施工

D.经加固处理后能满足安全和使用要求的分项、分部工程可按技术处理方案和协商文件验收

E.分项工程质量验收时,所含检验批中有一项不合格则该分项工程为不合格

参考答案:ACDE

河南学历教育网解析:建筑安装工程质量验收是在施工单位依据质量标准、设计图纸等组织有关人员进行自检,并对检查结果进行评定符合要求后,再由监理或建设单位进行验收,A正确。分部(子分部)工程质量验收由施工单位项目负责人组织检验评定合格后,向总监理工程师或建设单位项目负责人提出分部(子分部)工程验收的报告,B错误。隐蔽工程应在隐蔽前由施工单位通知有关单位进行验收,并应形成验收文件。未经检查验收或检验不合格的,不得进入下道工序。考虑到隐蔽工程在隐蔽后难以检验,因此隐蔽工程在隐蔽前应进行验收,验收合格并签署验收记录后方可继续施工,C正确。经返修或加固处理的分项、分部(子分部)工程,虽然改变了几何尺寸但仍能满足安全和使用要求,可按技术处理方案和协商文件的要求予以验收,D正确。分项 程的验收应在检验批的基础上进行,构成分项工程的各检验批验收合格, 则分项工程验收合格,E正确。

【考查考点】工业安装工程的质量验收



案例一

某公司承接一项体育馆机电安装工程,建筑高度35m,屋面结构为复杂钢结构,其下方布置空调除湿、虹吸雨等机电管线,安装高度18m~28m。混凝土预制看台板下方机电管线的吊架采用用焊接H型钢作为转换支架,规格为WH350×350。公司组建项目部,配备了项目部负责人、技术负责人和技术人员。其中现场施工管理人员包括施工员、材料员、安全员、质量员和资料员。项目部将人员名单、数量和培训等情况上报,总包单位审查后认为人员配备不能满足项目管理的需求,要求进行补充。在H型钢转换支架制作过程中,监理工程师检查发现有H型钢存在拼接不符合安装要求的情况,详见图1,项目部组织施工人员返工后合格。体育馆除湿风管采用直径DN800的镀锌圆形螺旋缝风管,为外购风管,标准节长度4m,总计140节。风管加工前进行现场实测实量,成品直接运至现场,检验合格后随即安装。为加快施工进度和降低成本,项目部进行了风管吊装重力计算和安装工艺研究,采取每3节风管在地面组装并局部保温后整体吊装的施工方法,自行研制风管吊装卡具,用4组电动葫芦配合2台曲臂车完成风管的起吊、支架固定和风管连接。根据需求限定7-8人配合操作,并购买了上述人员的意外伤害险,曲臂车操作人员取得了高空作业操作证。除湿风管安装共节约成本约10万元。项目部对空调机房安装质量进行检查,情况如下:风管安装顺直,支吊架制作采用机械加工方法:穿过机房墙体部位风管的防护套管与保温层间有20mm的缝隙;防火阀距离墙体500mm;为确保调节阀手柄操作灵敏,调节阀体未进行保温:因空调机组即将单机试运行,项目部已将机组的过滤器安装完成。


简答题

1.机电项目部现场施工管理人员应补充哪类人员?项目部主要人员还应补充哪类人员?

解析

(1)机电项目部现场施工管理人员还应补充:机械员、劳务员、标准员(3分)(2)项目部主要人员还应补充:项目副经理、项目技术人员 (2分)

2.请指出H型钢拼接有哪些做法不符合安装要求?正确做法是什么?

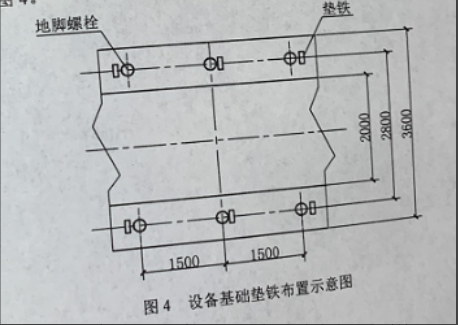

解析

(1)焊接H型钢的翼缘板拼接缝和腹板拼接缝的间距150mm不符合安装要求(2分)正确做法:焊接H型钢的翼缘板拼接缝和腹板拼接缝的间距,不宜小于200mm ( 1分)(2)翼缘板拼接长度为500mm不符合安装要求(1分)正确做法:翼缘板拼接长度不应小于600mm (1分)。

3.项目部安装除湿风管在哪些方面采取了降低成本的措施?

解析:

1)每3节风管整体吊装,为采用先进的施工方案,缩短工期,降低成本的技术措施。(1分)

2)自制风管吊装卡具,通过4组电动葫芦配合2台曲臂吊车,实施吊装为采用新技术的技术措施;(1分)

3)限定7~8人配合操作,操作人员持证上岗,加强人员管理,持证上岗,为提高员工工作水平,控制现场非生产人员比例,压缩非生产和辅助用功费用,是降低成本的经济措施。(1分)

4)为施工人员购买了意外伤害保险,属于合同措施(1分)

4.请指出本项目空调机房安装存在的问题有哪些?

解析

(1)防火阀距离墙体500mm存在问题(1分)正确做法:防火阀距离墙体应不小于200mm ( 1分)

(2)为确保调节阀手柄操作灵敏,调节阀体未进行保温存在问题(1分)。正确做法:应对调节阀进行保温,同时要保留调节手柄的位置。(1分)

(3)空调机组即将单机试运行,项目部已将机组的过滤器安装完成存在问题(1分)

正确做法:过滤器应在室内装饰装修工程安装完成后,以及空调设备等单机试运行结束后进行安装(1分)

案例二

某安装公司承接—项火力发电厂机电安装工程内容包括:锅炉、汽轮发电机组、厂变配电站、化学水系统安装等。安装公司项目部进入现场后,组织编制了施工组织总设计,制定了施工进度计划。编制的施工方案有锅炉钢架安装施工万案、锅炉受热面安装施工方案、汽轮机安装施工方案等。锅炉受热面安装施工方案中的施工程序为:设备开箱检查、二次搬运、安装就位。在各工程开工前,技术人员对施工作业人员就操作方法和要领、安全措施进行了施工方案技术交底。在锅炉受热面安装时,由于锅炉受热面炉前水冷壁上段4片管排到货延期,导致炉前水冷壁安装进度滞后。为此项目部及时调整锅炉受热面的组合安装顺序,修改完善锅炉受热面安装施工方案,并紧急协调15名施工人员支援锅炉受热面的组合安装工作,对施工人员重新进行分工,明确施工任务和责任,保证了锅炉受热面按期完成。安装公司项目部在汽轮发电机组设备安装过程检查中发现垫铁组布置位置存在问题,布置如图4。


简答题

1.施工方案技术交底还应包括哪些内容?

交底内容:工程施工程序和顺序、施工工艺、操作方法、要领、质量控制、安全措施、环境保护措施(5分)

2.锅炉受热面安装一般程序是什么?

解析:设备清点检查→通球试验→光谱检查→联箱找正划线一管子就位对口和焊接(5分)

3.炉前水冷壁进度滞后时,采用了哪些加快施工进度的措施?施工进度计划调整的内容有哪些?

(1)进度控制措施:组织措施,合同措施,经济措施,技术措施(3分)

(2)施工进度计划调整内容:施工内容,工程量,起止时间,持续时间,工作关系,资源供应(3分)

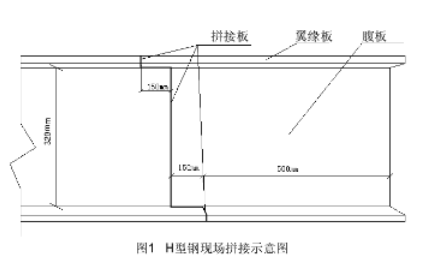

4.图4中垫铁布置位置存在什么问题?应如何改正?

解析

(1)垫铁距离不符合,应该是500-1000mm。(2分)亚(2)垫铁应露出设备底座,平垫铁10~30mm,斜垫铁10~50mm。(2分)

案例三

背景资料A公司承接某油田设备安装工程,其中压缩厂房的工程内容包括:往复式天然气压缩机组安装、工艺管道及20/5t桥式起重机安装。压缩机组大件重量见表2。A公司进场后建了项目部,并按要求配备了专职安全生产管埋八员,完成了施工组织设计及各施工方案的编制,并对项目中涉及到的特种设备进行了识别。按《大件设备运输方案》,在厂房封闭前,用300t、75t汽车吊将桥式起重机大梁、压缩机主机和电机等大件设备采用"空投”方式预存在起重机轨道及设备基础上,待厂房封闭后再进行安装。


桥式起重机到货后,项目部及时进行吊装就位。项目部就压缩机进场及厂房封闭与建设单位进行沟通时被告知:由于压缩机制造的原因,设备进场时间推后3个月;1个月内完成厂房封闭;要求A公司对原《大件设备运输方案》进行修订。方案修订为利用倒链、拖排、滚杠配合完成设备的水平运输,再用自制吊装门架配合卷扬机、滑轮组进行设备的垂直运输。桥式起重机在安装前已进行了施工告知,设备安装完成、自检及试运行合格后,经建设单位和监理验收合格,安装及验收资料完整。施工人员在使用桥式起重机进行压缩机辅机设备吊装就位时,被市场监督管理部门特种设备安全监察人员责令停止使用,经整改后完成了压缩机辅机设备吊装就位工作。在压缩机负荷试运行中,压缩机的振动和温升超标,经拆检发现:3只—级排气阀损坏;中体与气缸的3条连接螺栓断裂。相关方启动质量事故处理程序,立即报告并对事故现场进行保护。事故发生后,经分析,因进气中富含的凝析油和水蒸气在压缩过程中析出造成液击所致。建设单位随后指令施工单位在压缩机进气管路上加装凝析油捕集器和丙烷制冷干燥装置,问题得到解决。A公司项目经理安排合同管理人员准备后续索赔工作。

简答题

1.A公司项目部确定专职安全生产管理人员人数的依据是什么?编制的哪个方案需要组织专家论证,说明理由。

(1)项目部应根据施工规模配备专职职业健康安全管理人员(2分)(2)编制的《大件设备运输方案》中的自制吊装门架配合卷扬机、滑轮组进行设备的垂直运输方案需要进行专家论证。原因:采用非常规起重设备、方法,且单件起吊重量在100kN (10t)及以上的起重吊装工程属于超过—定规模的危大工程(2分),需要组织专家论证。(1分)

2.桥式起重机被市场监督管理部门特种设备安全监察人员责令停止使用的原因是什么?应该怎样整改?

解析

(1)桥式起重机安装完成由建设和监理单位验收后就开始使用不符合规定。(1分)(1)改正:桥式起重机属于特种设备,自检合格后应履行报检程序,特种设备安装、改造及重大修理过程中及竣工后,应当经相关检验机构监督检查,未经检验或检验不合格者,不得交付使用。(3分)

3.负荷试运行应由哪个单位组织实施?根据本次质量事故处理程序,还需完成那些过程?

解析

(1)负荷试运行由建设单位组织;(2分)(2)事故调查、撰写质量事故调查报告、事故处理报告。(3分)

4.索赔成立的三个必要条件是什么?

解析

(1)与合同对照,事件已造成了承包商工程项目成本的额外支出,或直接工期损失。(2分)

(2)造成费用增加或工期损失的原因,按合同约定不属于承包商的行为责任或风险责任。(2分)

(3)承包商按合同规定的程序和时间提交索赔意向通知书和索赔报告(2分)

案例四

背景资料某安装公司承接一项公共建筑的电梯安装工程,工程有28层,28站曳引式电梯8台,工期为90天,开工日期3月18日,其中2台消防电梯需在4月30日前交付,在通过消防验收后,作为施工电梯使用.电梯井道的脚手架工程、机房及厅门预留孔的安全防护设施由建筑工程公司实施,验收合格。安装公司项目部编制了电梯施工方案,书面告知了工程所在地的特种设备安全监督管理部门,工程按期开工,电梯施工进度计划见表3。


电梯安装采用流水搭接平行施工,电梯安装前,项目部对机房和井道进行交接检验,均符合电梯安装要求,工程按施工进度计划实施,电梯验收合格,交付业主。

简答题

1.电梯安装前,项目部在书面告知时应提交哪些材料?

解析:书面告知应提交的材料:《特种设备安装改造维修告知单》(1分) ;施工单位及人员资格证件(1分) ;施工组织与技术方案(1分) ;工程合同(1分) ;安装监督检验约请书(1分) ;电梯制造单位的资质证件(1分)

2.厅门预留孔安全防护装置的设置有什么要求?

解析:电梯安装之前,所有厅门预留孔必须设有高度不小于1200mm (1分)的安全保护围封(安全防护门),并应保证有足够的强度;保护围封下部应有高度不小于100mm (1分)的踢脚板,并应采用左右开启方式(1分),不能上下开启(1)

3.消防电梯从开工到验收合格用了多少天?电梯安装工期比合同工期提前了多少天?

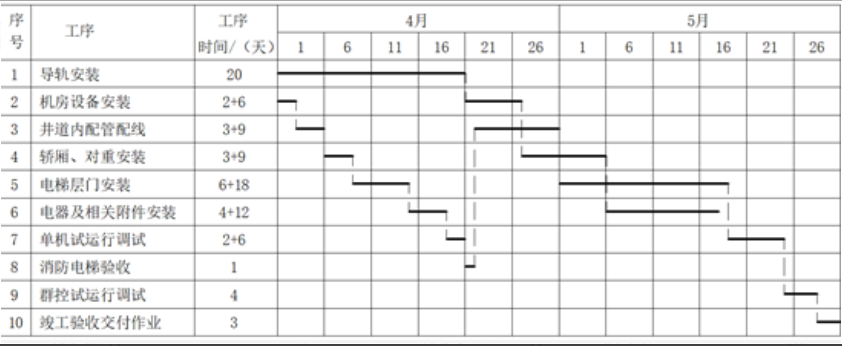

解析

(1)从3月18日到4月21日,一共35天(3分)(刘蓉)

(2)提前了15天(2分)(从3月18日开始至5月31日,工期为75天,合同工期为90天,比合同工期提前了15天)(刘蓉)

4.电梯运行实验时,运行载荷和运行次数(时间)各有哪些规定?

解析

电梯安装后应进行运行试验。轿厢分别在空载、(1分)额定载荷工况下(1分),按产品设计规定的每小时启动次数(1分)和负载持续率各运行1000次(每天不少于8h)(1分),电梯应运行平稳、制动可靠、连续运行无故障。(1分)







在线咨询老师 在线报名 加入学员交流QQ群

电话联系老师,帮您定制学历提升计划:13271551283
